HOLLYCRM实施网通总部CRM项目侧记

2003/11/17

冬种

  时间回溯到2002年12月30日,北京饭店。

  中国网通集团的"中国网通集团大客户信息管理分析及一站服务系统"(以下简称网通总部CRM项目)的合同签约仪式在这里举行,合同总额约为人民币3000万元。而作为合同执行方的是HOLLYCRM(合力金桥软件)公司,在一个月前才从北京合力金桥系统集成公司拆分出来。HOLLYCRM的总裁曲道俊先生在拿到这份合同时轻轻松了一口气,用艰苦卓绝、峰回路转、跌宕起伏等等一系列字眼来形容这连续4个月的应标过程决不为过,毕竟所有的努力并没有白费。但曲道俊先生并没有完全沉浸在这种商场角逐取胜的快乐当中, 毕竟这么大的一个项目要由一个前身为事业部的公司来完全承担实施毕竟不是一件容易的事, 他马上整理了思路, 拨通了负责这个项目实施的项目经理卢毅的电话:半小时后我们办公室见。

  那天, 曲道俊和卢毅一起走出公司大门时, 新年的钟声刚刚响起。

秋实

  2003年10月31日, 北京近郊九华山庄。

  "中国网通集团大客户信息管理分析及一站服务系统"项目初验会正在进行中,如果此次能顺利通过项目初验, 这就意味着HOLLYCRM(合力金桥软件)公司在合同规定的时内准时完成了网通集团这个千万级的项目。

  会议在按照流程进行, HOLLYCRM(合力金桥软件)公司的项目经理卢毅向局方介绍整个项目的进展情况,并沉着地回答由局方及第三方监理机构提出的各种问题,曲道俊成竹在胸地坐在下面。局方项目负责人在会议开始两个小时后宣读了初验报告: 本系统..., 同意通过初验。

  顺利通过初验的这天,正是北京最为璀璨美丽的季节,HOLLYCRM的同事并肩走出九华山庄的大门,大口呼吸着秋日空气里收获的味道。

春萌、 夏花

  抵抗不可抗力

  2003年北京的春天是一个很不寻常的季节, 同时, 这对新成立的HOLLYCRM公司来说更是一场考验: 人员招聘、岗位责任制制定并执行、 新部门的设置、QAS的导入、营销整合、市场推广、多个千万级项目的同时推进......,网通总部CRM项目也在按照正常的时间表在推进。

  3月, 按照合同规定, HOLLYCRM的实施人员进入网通总部楼进行现场硬件的安装调试, 但突然接到通知: 两会期间总部楼封楼20天,任何无关人员不得入内。项目经理卢毅说: "这是我第一次在项目执行过程中遇到的不可抗力。"好不容易等到"封楼"结束, 已是4月, SARS又开始肆虐整个北京, 网通总部楼又发出了"封楼"的通知, "这是我第一次在同一个项目执行过程中遇到的两次不可抗力。"卢毅感到了压力, 虽然在合同中签署了专门的"不可抗力"条款。在相关法律文件中对"不可抗力"司法解释最重要的一个关键词就是:不可预见性。"既然不可预见SARS在何时爆发,当然也就不可预见它会在什么时候结束, 而且当时并没有出台SARS疫情是属于'不可抗力'的范畴的司法解释,这对我们合同执行非常不利,"卢毅说:"我们是合同执行方。"的确, 有多年项目管理工作经验的卢毅知道:作为合同执行方, 如果没有按照合同规定的时间表来执行后果将是怎样, 轻则合同款项难以结算, 重则公司美誉度降低以至于今后很难再参与这个行业的招标项目。

  不过,HOLLYCRM早已采取行动。首先,总裁曲道俊先生给公司所有的客户――其中也包括中国网通集团――发出了一封信, 信中承诺HOLLYCRM在目前非常的情况下, 公司已采取一系列措施保证员工特别是进入现场实施人员的身体健康,并承诺将一如既往地提供给客户一切可能的支持。同时,此项目负责和局方协调的项目协调经理也忙着穿梭于网通总部的各个部门协调进入现场施工的事情......

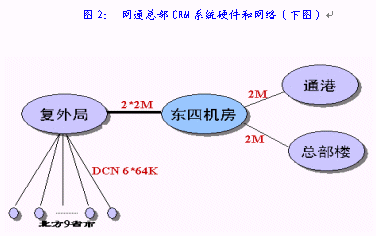

  就这样, 在4月17日,HOLLYCRM完成了北京部分的所有工作, 调通了东四机房到通港大厦、网通总部楼和复外通信大楼的四条2M电路, 网通总部楼和通港大厦都调通到办公桌面的联接。4月28日, 东四机房的拨号服务器调通。一切都按照合同规定的时间表在推进......



将项目管理执行到底

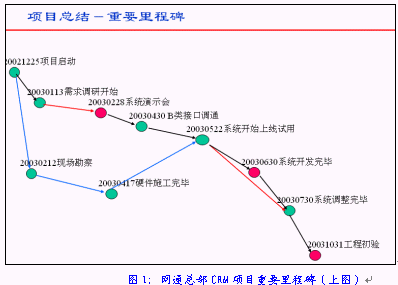

  任何只要经历过"做项目"的人都知道: 项目管理水平的高低将决定一个项目实施的成败。对于这句话,对于此项目的负责人卢毅来讲已不算新鲜,他对项目管理的理解早已不流于层面,他知道项目成功的四个标准:预算、进度、效绩标准和客户满意,以上四个缺一不可, 但要达到以上四个标准并非易事, 更何况是这样一个大项目,范围管理、时间管理、成本管理、人力资源管理、风险管理、质量管理、合同管理、交流管理、集成管理等等每一个环节都不能出错。 在2002年12月25日内部的项目启动会上, 卢毅就拿出了实施整个项目的方法论, 并制定了如何进行目标及分目标管理的一系列措施,"光有方法论还不行, 如何彻底执行才是关键。"卢毅在会上斩钉截铁地说。

  在项目启动阶段, 公司着手项目的生命周期预测,对现有的项目组成员进行合理的分工,设计了高效率的组织结构,实行岗位责任制、形成团队分工协作的工作方式。

  随着项目的推进, 项目组成员陆陆续续增加到了40多个, 而且涉及的对内对外的关系也越来越复杂, 公司内部需协调的部门就有系统咨询部、营销中心、产品市场部、QC部、QA部、商务部、财务部等等部门,外部就涉及得更多:网通总部的市场经营部大客户服务处、大客户服务中心下面的4个科室、网通北方10省大客户服务处,除此之外还有大约10多家的硬件和软件厂商及由网通总部聘请的第三方监理机构......

  "项目组每一个成员的管理和对外关系的协调都不能出问题, 否则就保证不了项目的正常上线。"卢毅始终都在保持清醒的思维,他将每一个重要环节都设定在可控范围之内,随时关注项目每一步的进展,严格导入QAS(质量保证体系)以消除所有可能出现的隐患。

  项目成功实施的四个最重要的标准中其中一项就是:客户满意。HOLLYCRM作为专门从事客户关系管理(CRM)平台建设的公司自然知道什么叫客户的满意度, 要让客户满意首先要了解的就是:客户需求。要想了解客户的需求就必须进行彻底的客户的需求调研,这个任务的执行就交给了业务经理。正确地了解客户需求是项目实施成功的第一步, 在这个项目中, 了解客户需求的过程更精确地说是引导客户需求的过程, 这一点业务经理非常清楚, 因为客户有时候对自己的需求是比较模糊的, 这就要求项目实施方有较强的咨询能力, HOLLYCRM(合力金桥软件)的业务经理在基于自身对电信行业业务的熟悉程度特别是对CRM的深度了解的基础上设计了"客户需求调查表", 同时在交流的过程中引导客户的需求趋向, 完成了前期的客户需求调研。

  在项目初期, 因为高质量的客户需求调查报告大大推进了实施进程。但项目进行到了中期,问题接蹱而来, 客户需求开始不断发生变更, 这是项目实施过程中最大的"拦路虎"。 客户需求的变更不仅意味着某一段时间内的软件开发和集成工作效率为零从而造成这个项目成本的升高, 更重要的是重新开发会影响整个项目的工期, 无法按照正常的工作表来推进项目实施, 这一点卢毅非常清楚, 但这么大的项目出现几次客户的需求变更应该来讲不算奇怪, 最关键的是如何使客户的需求能尽快落实到文字, 不要出现项目需求认可的"拉锯战", 他一方面和项目协调经理一起多次和网通总部进行交流以快速拿到第一手资料, 另一方面他随时监控开发进度以免增加项目组成员额外的工作。"客户满意是评价一个项目是否成功实施的最重要指标, 了解客户需求是项目管理执行的基本。"卢毅对这一点尤其重视。

  对于HOLLYCRM(合力金桥软件)公司的如此严格的项目管理体系及项目实施方法论连网通集团都感到吃惊,他们在7月份还专门邀请卢毅给他们讲授项目管理的课程,可见网通集团对HOLLYCRM(合力金桥软件)公司项目管理的认可程度。

  冬之为种,春之为芽,夏之为花,秋之为果,HOLLYCRM(合力金桥软件)公司承接实施的"网通总部CRM项目"经历了漫漫四季的交替,途中也曾遭遇风霜雨雪侵袭,然而HOLLYCRM(合力金桥软件)团队秉持着以视客户利益为一切的热情信念,消融霜雪,终于迎来硕果枝头的金秋。当我们就关于HOLLYCRM(合力金桥软件)下一步发展的话题向曲道俊先生提问时,从他脸上欣慰而自信的笑容里我们读懂了: 成为卓越的软件服务提供商的愿景不是说出来的,而是确实在踏实一点一滴做的。对于拥有的成绩和收获,他和HOLLYCRM(合力金桥软件)更愿意把这些看成明日的鼓舞及动力。曲总以一贯淡定的口吻说:"我们将继续致力提高研发能力和管理咨询能力, 为用户提供以客户为核心的应用软件和专业化服务。"

HOLLYCRM公司供稿 CTI论坛编辑



相关链接:
在线应用型呼叫中心助盖尔玛提升业务管理 2009-09-27
合力金桥软件推出HollyKM知识管理系统 2009-09-08
合力金桥软件助赶集网打造呼叫中心服务平台 2009-09-04
利用新一代智慧客服平台让服务更专业 2009-08-26
中移动12580再携手合力金桥软件提升服务 2009-08-20

分类信息:  电信_与_CRM     文摘   CRM专栏_新闻   行业_电信_新闻   技术_CRM_新闻
